云上咸安报道(特约记者:曹露)“10千伏金桂线送电成功。”6月23日晚上7点,接到国网湖北咸宁咸安供电公司调度台的通知,忙碌了一天的咸安供电公司桂花供电所施工队在泥汤般的施工现场爆发一阵热烈掌声,现场凌乱的车辄印、工具上被沾染的泥土、每个人脸上汗水与泥水交织,无不诉说着这场与时间赛跑的抢修的紧张与艰难。
6月22日—6月23日,湖北咸宁部分地区遭遇暴雨袭击,最大降雨量为咸安大幕石桥站259.2mm,一夜之间,咸安最大防汛水库南川水库水位激增。
23日早上七点,连夜大雨导致的山体滑坡造成10千伏金桂线139号杆倒杆、140号杆断杆。
“这条线路直供南川水库泄洪闸用电,天气预报接下来几天仍有大量降雨,南川水库随时可能开闸泄洪,我们不能掉链子!”桂花供电所安全员陈栋说。
抢修随即紧锣密鼓展开,23日中午2时,一台25吨吊车、一台挖机、十位抢修人员、安全工作票全部到位。

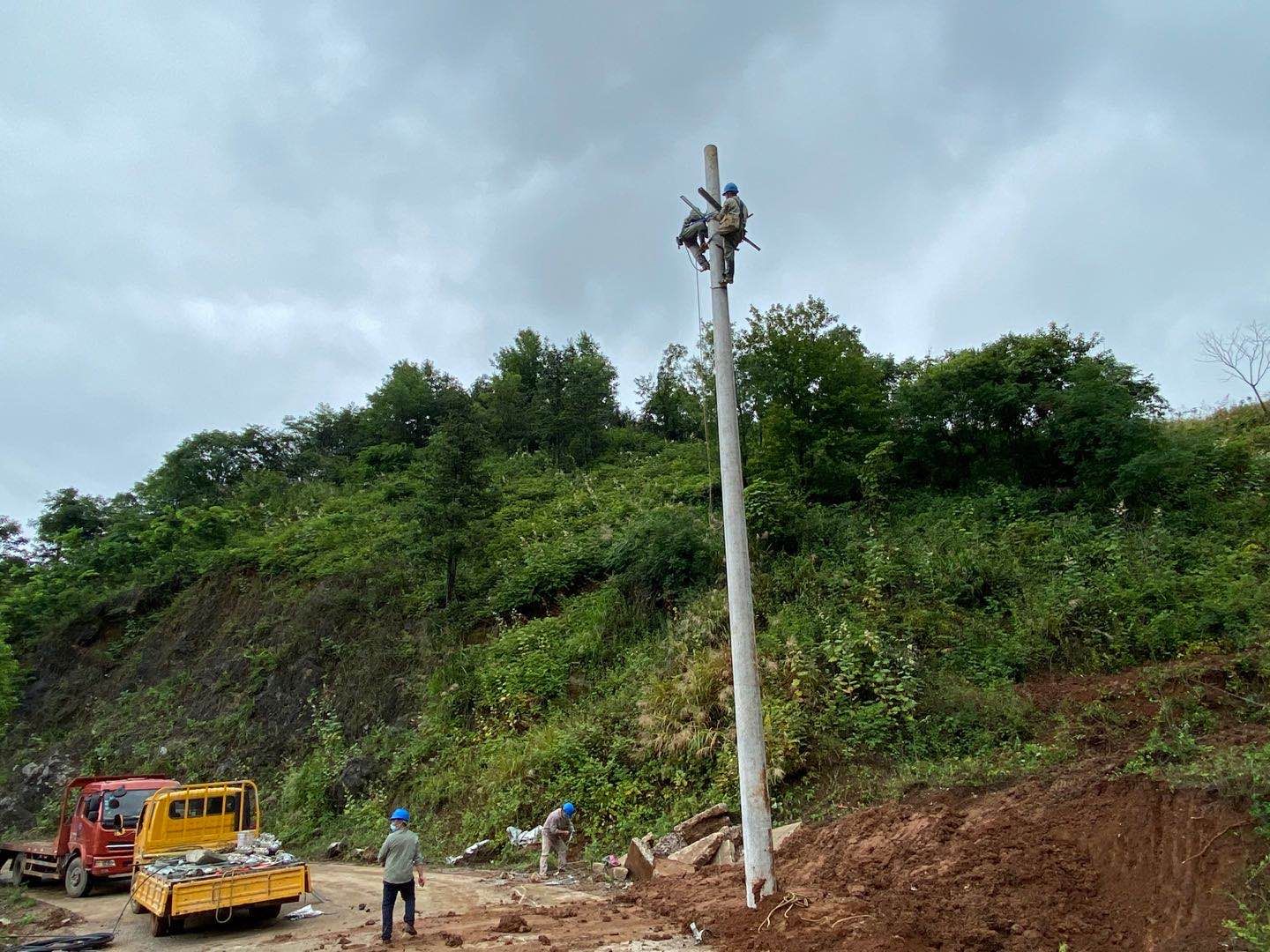

由于电杆从坡上倾倒,抢修人员只能顺着电杆滑到电杆顶端将线路解开,倒在树林里的线路与树枝缠绕,清障后仍无法拉动,最后采取吊车与人工相结合的办法将倒线拉起。
倒断电杆原处于容易滑坡位置,经过现场勘察,决定绕过原立杆处,将线路“搬家”到更安全更稳定的山坡下,并在原有线路基础上重新架设3根15米高压电杆,打下两根拉线,放线300米。
重新坚固被拉歪的瓷瓶、扛着导线在泥泞的山路间跋涉、机器与人力共同协作五个小时,被大雨冲出来的防汛线路“漏洞”被完美打上“补丁”。
“南川水库位总库容1.024亿立方米,汇水面积81.2平方公里,下游防洪保护农田34万亩,人口32万,内有京广铁路等国家重要交通干道,南川水库守护群众免受洪魔袭扰,我们就要守护水库用电万无一失。”桂花供电所维护班长冷志刚说。
